濟寧市任城路-王母閣路綜合管廊主體施工正在進行中

發布日期:2018/10/24 21:40:52 查看:次

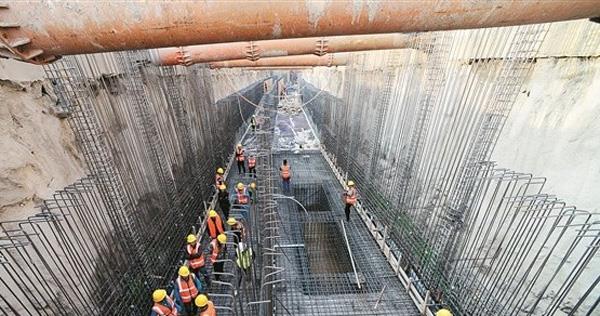

走進任城路——王母閣路綜合管廊建設現場,一派熱火朝天景象,400余人的施工隊伍,各類大中型施工機械,八音迭奏、蔚為壯觀。管廊設綜合艙和電力艙,其中綜合艙容納熱力、給水、通信管線,電力艙容納電力電纜管線,均敷設于道路東側機動車道、分隔帶、非機動車道下方。該綜合管廊建設北起太白路、南至車站西路,全長2030米,是市委、市政府確定的2018年重點民生工程。項目于今年4月1日正式開工建設,總投資約3.1億元,目前正進行管廊主體施工,已完成管廊總體工程的87%,計劃12月份通車。

任城路——王母閣路綜合管廊建設地質情況復雜,施工難度大,全省罕見。管廊施工需下穿越河及任城河兩個老運河河道,在下穿河道段施工時基坑開挖深度均在10米左右,工序十分繁瑣。該路段地質條件復雜,存在砂層,流沙較多,給打樁和明溝支護均帶來挑戰。同時,由于該路段地下水位水頭較高,防滲及抗浮要求較高,施工難度加大,今年“8.19”特大暴雨期間,周邊地下水位整體上升兩米左右,滯后工期半月左右。同時,該工程管廊基坑長2千米,開挖深度7至15米,需圍護樁約2500根、土方約18萬方,工程體量巨大。工程要求年底前必須完成通車,除去管線遷改占有時間,有效施工工期不足6個月。在此期間,為配合學生考試實行分時施工,工期十分緊張。此外,工程共需拆遷94戶、1.04萬平方米、改遷管線55條,涉及動遷種類多、產權復雜,協調難度大……但是這些客觀存在的施工難題,都在相關各方面的協調推動下,得到了妥善解決,使得工程按計劃順利推進。


為進一步加快該項目建設進度,項目指揮部在學習借鑒外地先進做法和多次現場試驗基礎上,以“地鐵”施工標準為模板,不斷創新施工工藝。在開挖建設方面,采用明挖法現澆混凝土施工工藝,將地下存在的各類問題進行詳細“解剖”,規避了各類潛在危險及隱患,使工程更加科學有效。同時,建立了實時監測系統,對開挖的明溝進行實時“應變”監測、自動響應,保持明溝穩定性,做到“零變形”。在管廊建設方面,創新性設置了移動式拱形防雨防塵的“封閉式全天候施工棚”,該棚內部設置了自動噴淋系統,具有防塵防雨、防噪音、結構主體養護等功能,能夠有效避免天氣變化影響,縮短工期,降低對周邊居民的施工噪音影響。在明溝周圍并排設置圍護樁約2500根,對管廊形成“銅墻鐵壁”,保障結構安全。在現場焊接方面,采用可移動焊煙凈化器,將焊接施工產生的煙塵直接進行收集凈化,減少了對環境的污染和施工工人身體的傷害。在材料應用方面,施工現場圍擋全部采用PVC材質、模塊式圍擋,易加工,重量輕,便于組裝。臨時鋼便橋搭設采用成品貝雷片,拆卸方便,可重復周轉使用,制作費用降低了50%。管廊回填采用工業副產品粉煤灰,在保證質量、縮短工期的前提下,又降低了成本投入。在新技術應用方面,采用疊合裝配整體式技術,避免了受加工、運輸、吊裝條件限制,具有標準化程度高、重量輕的特點。同時,為保證工程質量,實施了“微信+”智能管理系統,使用“二維碼”全程溯源,實施評價、一次成優。大量分布的二維碼讓質量、安全、材料管理都更加便捷高效,項目責任分工公開透明。


記者在項目現場還看到了安全教育體驗區,在這里可以進行安全帽撞擊體驗、安全急救體驗、滅火器演示體驗、預防觸電體驗、安全教育講評臺等,通過視覺、聽覺、語言、動態動作等四個不同表現方法,讓員工身臨其境地深刻認識到違規操作、不戴安全帽的危險性,筑牢安全生產防線。同時,工程大力推進綠色環保施工,編制了《綠色施工方案》等27項管理制度,每月進行一次綠色施工培訓。嚴格落實8個100%、6項加嚴加細揚塵治理措施,嚴格實施車輛進出沖洗、霧化灑水及霧炮降塵、施工區域圍擋封閉、環保蓋渣土車等防塵降塵措施。此外,大力控制強光、噪音污染,夜間施工時,安設LED照明燈罩,防止強光線外泄。夜間焊接時,作業區采用自制擋板進行遮擋,防止強光污染。在居民小區、學校、醫院處圍擋外側設置噪音檢測點,對晝、夜施工聲音進行實施檢測。吊裝作業指揮使用對講機傳達指令,混凝土支撐采用靜態爆破等措施,降低砼拆除噪音。


地下綜合管廊是建設在城市地下,用于集中敷設電力、通信、廣播電視、給水等市政管線的公共隧道,對經濟、交通、環境等方面均具有重要意義,也是目前省級綜合考核各地市城市建設方面的唯一指標。截至今年9月底,全市已開工地下綜合管廊24.87公里、建成13.79公里,目前還有任城路-王母閣路、紅星路西延(將于10月底機動車道通車)、高新區鴻廣路、魚臺縣湖陵四路、泗水縣跨泗河二期三期等10.03公里綜合管廊正在如火如荼建設。
